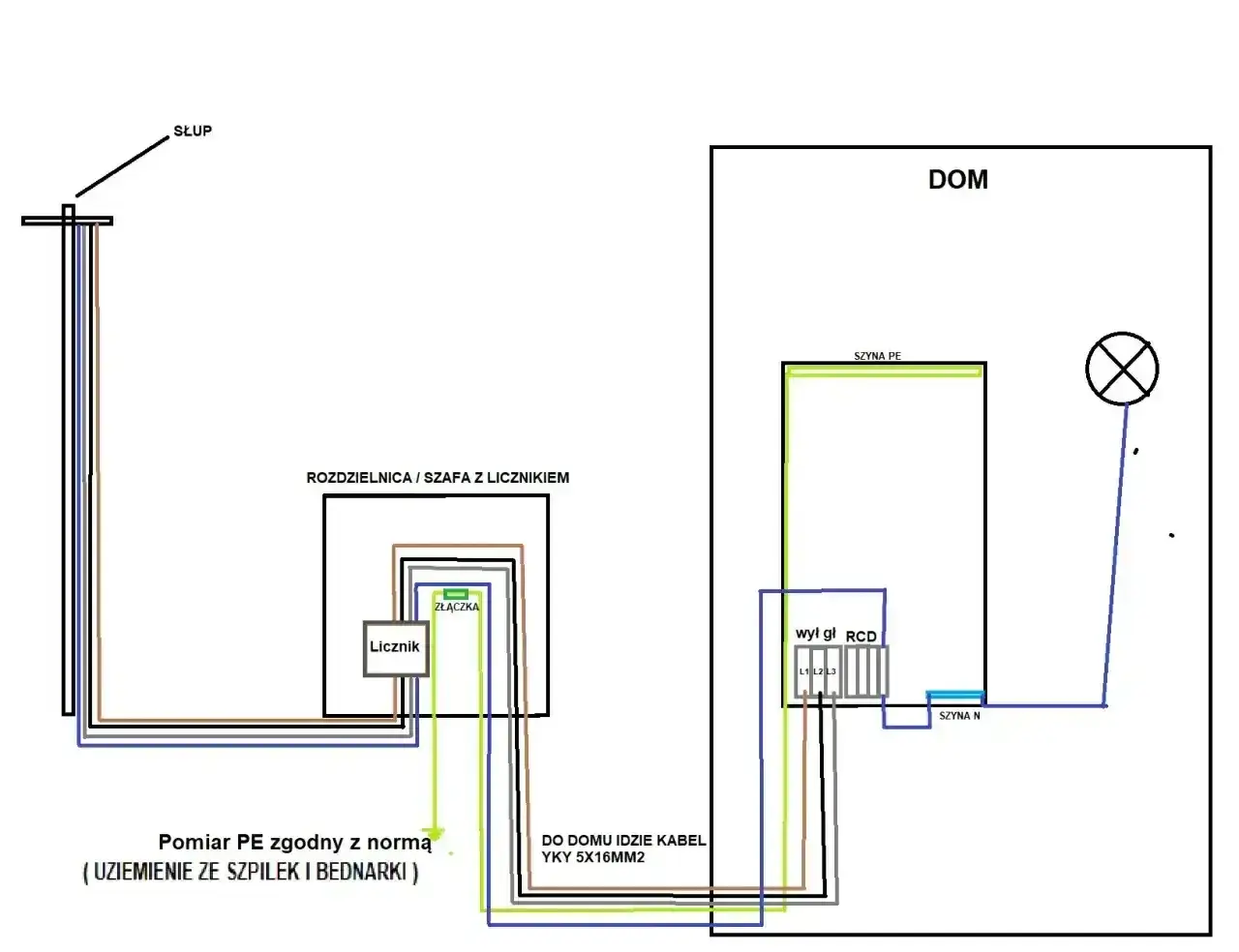

Przyłączenie domu do sieci to jeden z tych kosztów, które łatwo niedoszacować, bo w grę wchodzi nie tylko sama stawka operatora, ale też długość przyłącza, moc zamówiona i zakres prac po stronie inwestora. To, ile kosztuje przyłącze prądu, zależy przede wszystkim od tego, czy potrzebujesz prostego podłączenia do istniejącej sieci, czy trzeba jeszcze budować dłuższy odcinek i dostosować instalację na działce. W praktyce różnica między „niewielką opłatą” a wyraźnie większym rachunkiem potrafi być naprawdę duża.
Najkrótsza odpowiedź, która ułatwia planowanie budżetu
- Typowe przyłącze do domu jednorodzinnego jest liczone najczęściej według mocy przyłączeniowej, a nie ryczałtem za cały budynek.
- W 2026 roku sama opłata operatora za 12 kW przyłącza kablowego to zwykle od ok. 271,58 zł brutto do 1 358,22 zł brutto, zależnie od operatora.
- Przyłącze napowietrzne bywa wyraźnie tańsze, ale nie zawsze jest technicznie możliwe.
- Po przekroczeniu 200 m dolicza się osobną stawkę za każdy kolejny metr: ok. 53,79 zł brutto za kabel i 39,73 zł brutto za linię napowietrzną.
- Do opłaty operatora często dochodzą jeszcze koszty własnej instalacji, projektu, wykopu i przygotowania obiektu.
- Największy błąd to mylenie przyłącza docelowego z prądem budowlanym albo z późniejszym zwiększeniem mocy.
Od czego zależy koszt i dlaczego nie ma jednej stawki
Ja zawsze zaczynam od rozdzielenia tematu na cztery elementy: moc przyłączeniową, rodzaj przyłącza, długość odcinka i zakres robót po stronie operatora. Dla domu jednorodzinnego najczęściej wchodzą w grę grupy przyłączeniowe IV lub V, czyli zwykłe przyłącze niskiego napięcia dla odbiorcy końcowego. To ważne, bo wtedy opłata zwykle jest liczona według stawki za każdy kilowat mocy, a nie jako jedna sztywna kwota.Największą różnicę robią trzy rzeczy. Po pierwsze, przyłącze kablowe jest zwykle droższe od napowietrznego, bo obejmuje więcej elementów i prac montażowych. Po drugie, jeśli przyłącze ma być dłuższe niż 200 metrów, do kalkulacji dochodzi dodatkowa stawka za każdy kolejny metr. Po trzecie, jeśli sieć nie kończy się blisko działki i operator musi rozbudować infrastrukturę, koszt potrafi rosnąć szybciej niż sam zamysł budowy domu.
W praktyce najważniejsze pytanie brzmi nie „czy prąd będzie tani”, tylko „co dokładnie wchodzi w cenę i gdzie kończy się zakres operatora”. Gdy to ustalisz, łatwiej przejść do realnych stawek i nie wpaść w pułapkę zaniżonego budżetu.
Ile zapłacisz w 2026 roku w praktyce

Najsensowniej pokazać to na aktualnych taryfach operatorów, bo wtedy od razu widać, skąd biorą się różnice. Dla typowego domu liczy się przede wszystkim stawka za 1 kW mocy przyłączeniowej. Poniżej zestawiam przykłady dla przyłącza docelowego do sieci niskiego napięcia.
| Operator | Przyłącze kablowe | Przyłącze napowietrzne | Przykład 12 kW, kabel | Przykład 16 kW, kabel |
|---|---|---|---|---|
| TAURON Dystrybucja | 73,78 zł brutto/kW | 21,00 zł brutto/kW | 885,30 zł brutto | 1 180,41 zł brutto |
| Enea Operator | 73,78 zł brutto/kW | 21,00 zł brutto/kW | 885,30 zł brutto | 1 180,41 zł brutto |
| PGE Dystrybucja | 113,18 zł brutto/kW | 19,48 zł brutto/kW | 1 358,22 zł brutto | 1 810,95 zł brutto |
To pokazuje dwie rzeczy naraz. Po pierwsze, sam koszt przyłącza nie jest wszędzie taki sam. Po drugie, nawet przy tej samej mocy różnica między operatorem może sięgać kilkuset złotych, a przy kablu i większej mocy już ponad tysiąca złotych. Jeśli do tego dochodzi odcinek powyżej 200 metrów, budżet rośnie bardzo szybko.
Dodatkowo za każdy metr ponad 200 metrów operator dolicza osobną stawkę. W aktualnych taryfach to około 53,79 zł brutto za metr przyłącza kablowego i 39,73 zł brutto za metr przyłącza napowietrznego. Przykład jest prosty: jeśli odcinek kablowy ma 250 metrów, sam dopłata za 50 metrów ponad limit wyniesie już 2 689,50 zł brutto.
Właśnie dlatego przy planowaniu budowy warto patrzeć nie tylko na samą moc, ale też na odległość do najbliższej sieci. To prowadzi do pytania, co dokładnie pokrywa opłata operatora, a co zostaje po Twojej stronie.
Co obejmuje opłata operatora, a co płacisz osobno
Tu pojawia się najwięcej nieporozumień. Zryczałtowana opłata przyłączeniowa nie oznacza, że cały temat jest już zamknięty. W przypadku przyłącza kablowego operator zwykle uwzględnia elementy takie jak złącze kablowe, jego obudowa, układ pomiarowo-rozliczeniowy oraz zabezpieczenie przedlicznikowe. Innymi słowy: część infrastruktury przy granicy działki lub obiektu jest w cenie, ale to nie jest jeszcze kompletna elektryka domu.
| Najczęściej w cenie operatora | Zwykle poza opłatą operatora |
|---|---|
| złącze i obudowa przyłączeniowa | instalacja wewnętrzna w budynku |
| licznik i układ pomiarowy | wewnętrzna linia zasilająca, czyli WLZ |
| zabezpieczenie przedlicznikowe | rozdzielnica i osprzęt wewnętrzny |
| projekt i roboty po stronie operatora | wykop, odtworzenie terenu i przygotowanie działki |
| przyłączenie do sieci do granicy określonej w umowie | adaptacja instalacji pod pompę ciepła, kuchnię indukcyjną lub ładowarkę EV |
Ja traktuję to tak: operator dostarcza punkt podłączenia, a inwestor odpowiada za resztę instalacji obiektu. I właśnie tu pojawia się realny koszt „doprowadzenia prądu do domu”, który bywa większy od samej faktury za przyłącze. Jeśli działka jest pusta, a budynek dopiero powstaje, ten rozjazd między taryfą a całym budżetem jest szczególnie widoczny.
To rozróżnienie jest ważne również z innego powodu: dzięki niemu łatwiej policzyć własny koszt bez wrzucania do jednego worka rzeczy, które operator i elektryk rozliczają osobno.
Jak policzyć własny budżet przed złożeniem wniosku
Najprostszy wzór jest naprawdę prosty: moc przyłączeniowa × stawka z taryfy. Jeśli przyłącze jest dłuższe niż 200 metrów, dodajesz jeszcze liczbę metrów ponad limit pomnożoną przez stawkę za metr. Jeżeli zwiększasz tylko moc na istniejącym przyłączu, nie liczysz wszystkiego od nowa, bo wtedy wchodzą inne zasady i często inna wycena.
- Sprawdź, jakiej mocy naprawdę potrzebujesz. Dla zwykłego domu 3-fazowego często wystarcza 12 kW, ale przy indukcji, pompie ciepła lub większej liczbie odbiorników może być potrzebne 16 kW albo więcej.
- Ustal rodzaj przyłącza. Jeśli technicznie da się poprowadzić kabel, koszt i estetyka będą inne niż przy linii napowietrznej.
- Policz opłatę operatora. Przykład: 12 kW kablowe w TAURON albo Enei to 885,30 zł brutto, a w PGE 1 358,22 zł brutto.
- Dodaj ewentualne metry ponad 200. Przy kablu każdy taki metr to 53,79 zł brutto.
- Zostaw bufor na prace własne, bo do budżetu domu niemal zawsze dochodzą dodatkowe koszty instalacyjne.
Dobrym przykładem jest sytuacja, w której inwestor planuje 16 kW zamiast 12 kW. Sama opłata operatora rośnie wtedy do 1 180,41 zł brutto przy TAURON i Enei oraz do 1 810,95 zł brutto przy PGE, jeszcze bez jakichkolwiek prac po Twojej stronie. Takie wyliczenie szybko pokazuje, czy warto od razu zamówić większą moc, czy lepiej zostawić rezerwę na później.
Po zsumowaniu tych elementów łatwiej odróżnić koszt taryfowy od całości inwestycji. A to z kolei prowadzi do kolejnej pułapki, czyli mylenia przyłącza docelowego z zasilaniem budowy.
Prąd na budowę i zwiększenie mocy to osobne scenariusze
W praktyce inwestorzy często wrzucają do jednego koszyka trzy różne rzeczy: przyłącze docelowe, prąd budowlany i późniejsze zwiększenie mocy. To błąd, bo każdy z tych wariantów ma inną logikę kosztów. Prąd na czas budowy jest zwykle rozwiązaniem tymczasowym i ma własny cennik, a przyłącze docelowe służy już do normalnej eksploatacji domu.
Przykładowo, w TAURON przyłączenie tymczasowe na niskim napięciu ma osobną stawkę liczona za każdy kW mocy przyłączeniowej. To ważne, bo tania prowizorka budowlana nie oznacza taniego przyłącza docelowego. Jeśli planujesz dom z pompą ciepła, ogrzewaniem elektrycznym albo ładowarką samochodu, lepiej od razu rozdzielić etap budowy od docelowego zasilania.
Tak samo działa zwiększanie mocy. Jeśli po roku okaże się, że 12 kW to za mało, nie płacisz drugi raz za pełne przyłącze jak przy nowym obiekcie. Zwykle w grę wchodzi sam przyrost mocy i ewentualna przebudowa istniejących elementów. Właśnie dlatego warto już na starcie myśleć o przyszłości, a nie tylko o pierwszym rachunku.
Gdzie najłatwiej przepłacić i jak tego uniknąć
Najwięcej pieniędzy nie znika na samym taryfowym „kW”, tylko na niedoszacowaniu potrzeb. Ja widzę tu cztery powtarzalne błędy.
- Zbyt mała moc przyłączeniowa na start. Potem trzeba wracać do tematu, dopłacać i czekać na przebudowę.
- Brak sprawdzenia odległości od sieci. Kilkadziesiąt dodatkowych metrów potrafi podnieść koszt bardziej niż zmiana mocy o kilka kW.
- Mylenie przyłącza z instalacją wewnętrzną. Nawet jeśli faktura operatora jest umiarkowana, elektryka w domu pozostaje osobnym kosztem.
- Założenie, że kabel zawsze będzie lepszy i tańszy. Technicznie bywa najlepszy, ale nie zawsze jest najtańszą opcją, a czasem napowietrzne przyłącze po prostu bardziej się opłaca.
Warto też patrzeć na formalności bez pośpiechu. Wniosek o warunki przyłączenia powinien być kompletny, bo każde uzupełnianie dokumentów wydłuża cały proces. Dla domu trzeba zwykle przygotować dane identyfikacyjne, opis obiektu, moc przyłączeniową i plan zabudowy. Im dokładniej to zrobisz, tym mniejsze ryzyko, że kosztorys i terminy wymkną się spod kontroli.
Co warto zaplanować od razu, żeby nie wracać do tematu za rok
Jeśli mam dać jedną praktyczną radę, to brzmi ona tak: nie licz tylko bieżącego zapotrzebowania, policz też to, co dojdzie za dwa lata. Dom, który dziś ma tylko oświetlenie, lodówkę i piekarnik, za chwilę może dostać pompę ciepła, klimatyzację, ładowarkę do auta i więcej elektroniki niż w mieszkaniu sprzed dekady.
Dla orientacji w domu jednorodzinnym często przyjmuje się takie poziomy mocy: około 12 kW dla klasycznego układu 3-fazowego, około 16 kW przy mocniejszej kuchni elektrycznej, a 25 kW, gdy wchodzi ogrzewanie akumulacyjne, kuchenka elektryczna i mocniejszy podgrzewacz wody. To nie jest sztywna reguła, ale dobry punkt startowy do rozmowy z projektantem i operatorem.
Jeśli chcesz uniknąć powrotu do tematu, ustaw od razu trzy rzeczy: realną moc, miejsce dla złącza i logikę przyszłej rozbudowy instalacji. Dobrze policzone przyłącze nie jest spektakularnym elementem budowy, ale to właśnie ono decyduje, czy dom będzie działał wygodnie od pierwszego dnia, czy zacznie wymagać poprawek zaraz po odbiorze.
